مجتمع فولاد زاگرس اندیمشک

به پرتال مجتمع فولاد زاگرس خوش آمدید!

info@zagrossteelco.ir
تهران، سعادت آباد، جنب بیمارستان عرفان

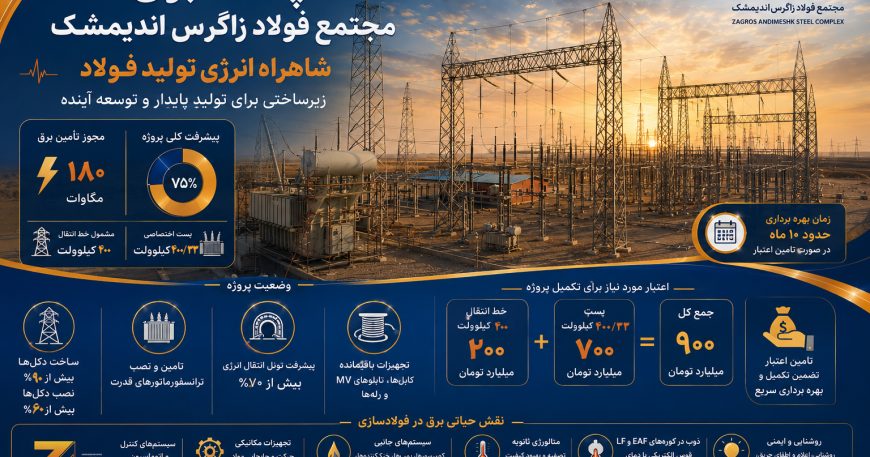

شاهراه انرژی فولاد زاگرس اندیمشک؛ برگ برنده‌ای در مسیر تولید

اگر سالن ذوب و ریخته‌گری را قلب مجتمع فولاد زاگرس اندیمشک بدانیم، پروژه برق‌رسانی اختصاصی را باید شاهراه انرژی آن نامید؛ زیرساختی که بدون آن، هیچ‌یک از تجهیزات عظیم فولادسازی امکان فعالیت نخواهند داشت.

به گزارش روابط عمومی مجتمع فولاد زاگرس اندیمشک، از کوره‌های ذوب گرفته تا ماشین‌های ریخته‌گری، جرثقیل‌های سقفی، سیستم‌های خنک‌کننده، پمپ‌ها و تجهیزات کنترلی، همگی برای آغاز تولید به برق پایدار و مطمئن نیاز دارند. به همین دلیل، احداث شبکه برق اختصاصی یکی از مهم‌ترین سرمایه‌گذاری‌های زیربنایی مجتمع فولاد زاگرس اندیمشک محسوب می‌شود.

برق؛ نخستین گام برای تولید فولاد

در یک کارخانه فولادسازی مدرن، برق تنها یک منبع انرژی نیست؛ بلکه عامل اصلی آغاز فرآیند تولید است.

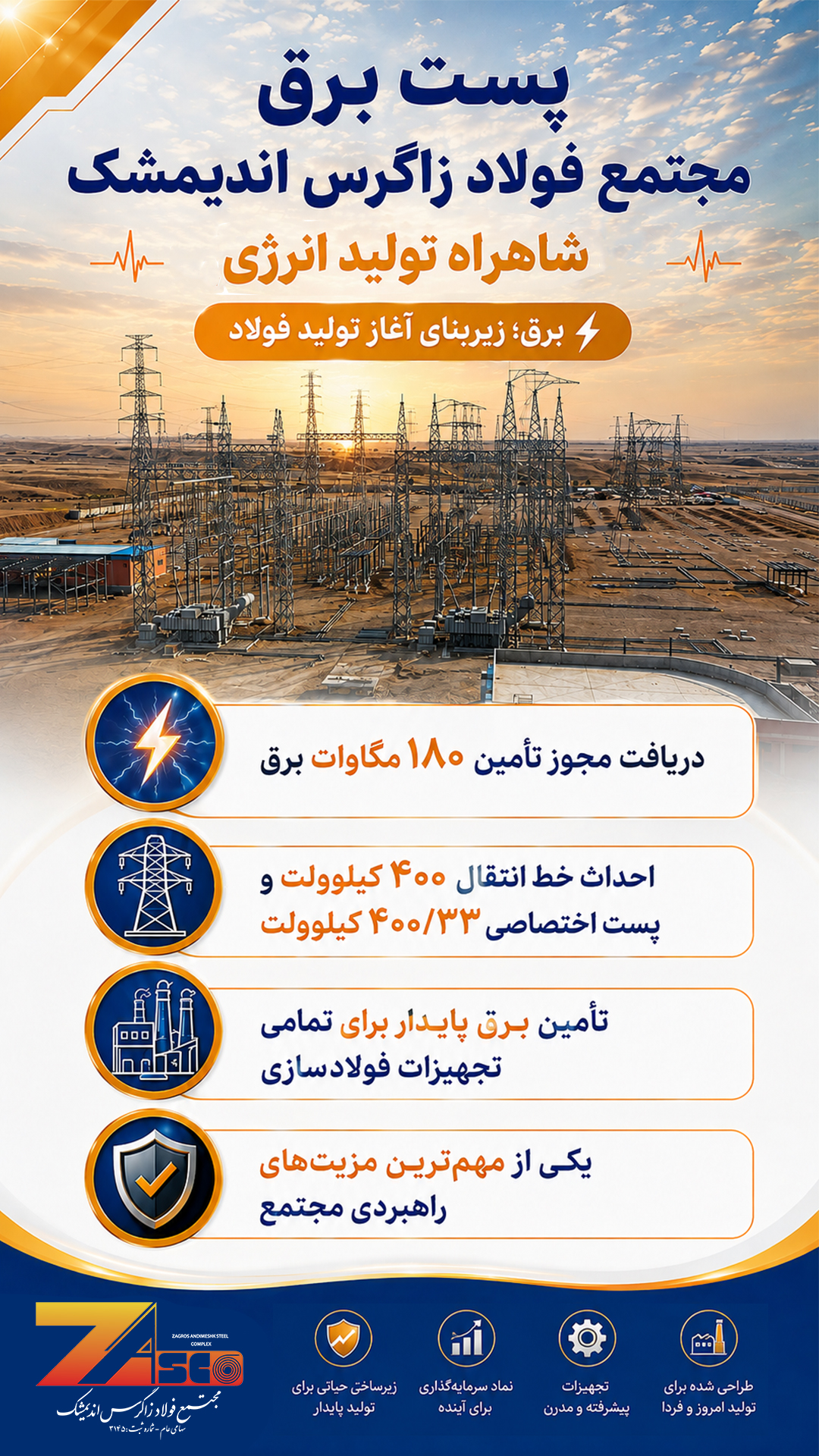

مجتمع فولاد زاگرس اندیمشک موفق شده مجوز تأمین ۱۸۰ مگاوات برق را دریافت کند؛ ظرفیتی که امکان بهره‌برداری از خطوط تولید و توسعه آینده مجتمع را فراهم می‌کند.

در شرایطی که بسیاری از پروژه‌های صنعتی کشور همچنان در انتظار دریافت مجوزهای برق هستند، اخذ این مجوز، یکی از مهم‌ترین مزیت‌های راهبردی فولاد زاگرس اندیمشک به شمار می‌رود.



پروژه برق‌رسانی به ۷۵ درصد پیشرفت رسیده است

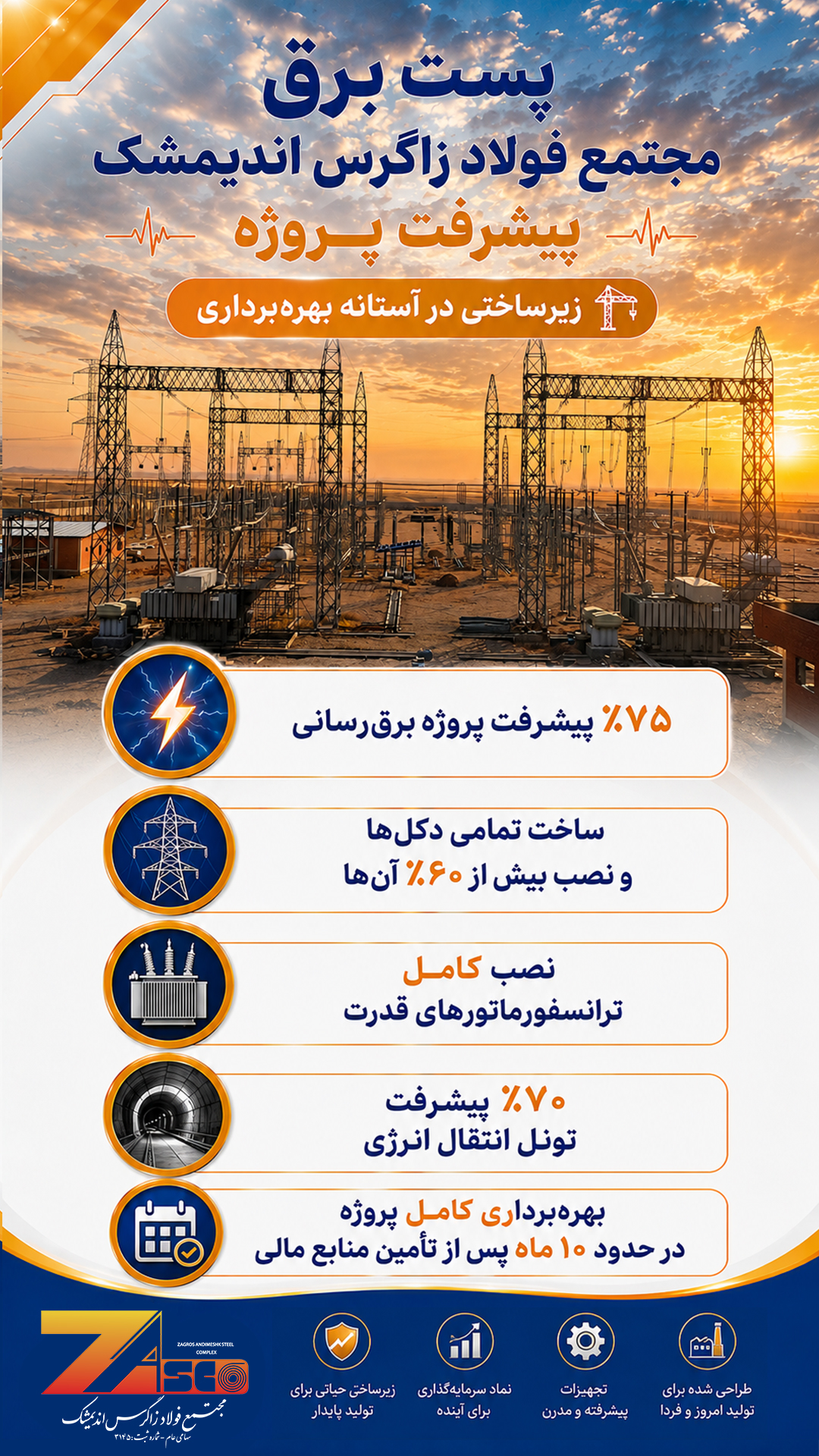

پروژه احداث خط انتقال و پست برق اختصاصی مجتمع تاکنون ۷۵ درصد پیشرفت فیزیکی داشته است.

در این پروژه، خط انتقال برق ۴۰۰ کیلوولت و پست اختصاصی ۴۰۰ به ۳۳ کیلوولت در حال تکمیل هستند تا برق مورد نیاز واحد فولادسازی به صورت پایدار تأمین شود.

در بخش خط انتقال، تمامی دکل‌ها ساخته شده و بیش از ۶۰ درصد آن‌ها نصب شده‌اند.

همچنین مهم‌ترین تجهیزات پست برق، شامل ترانسفورماتورهای قدرت، به طور کامل تأمین، نصب و آماده بهره‌برداری شده‌اند؛ اقدامی که بخش عمده سرمایه‌گذاری این پروژه را به دارایی فیزیکی ارزشمند تبدیل کرده است.

در کنار این پروژه، تونل انتقال انرژی نیز با بیش از ۷۰ درصد پیشرفت در حال اجراست تا برق ۳۳ کیلوولت را از پست اختصاصی به واحد فولادسازی منتقل کند.

سرمایه‌گذاری امروز، تضمین تولید فردا

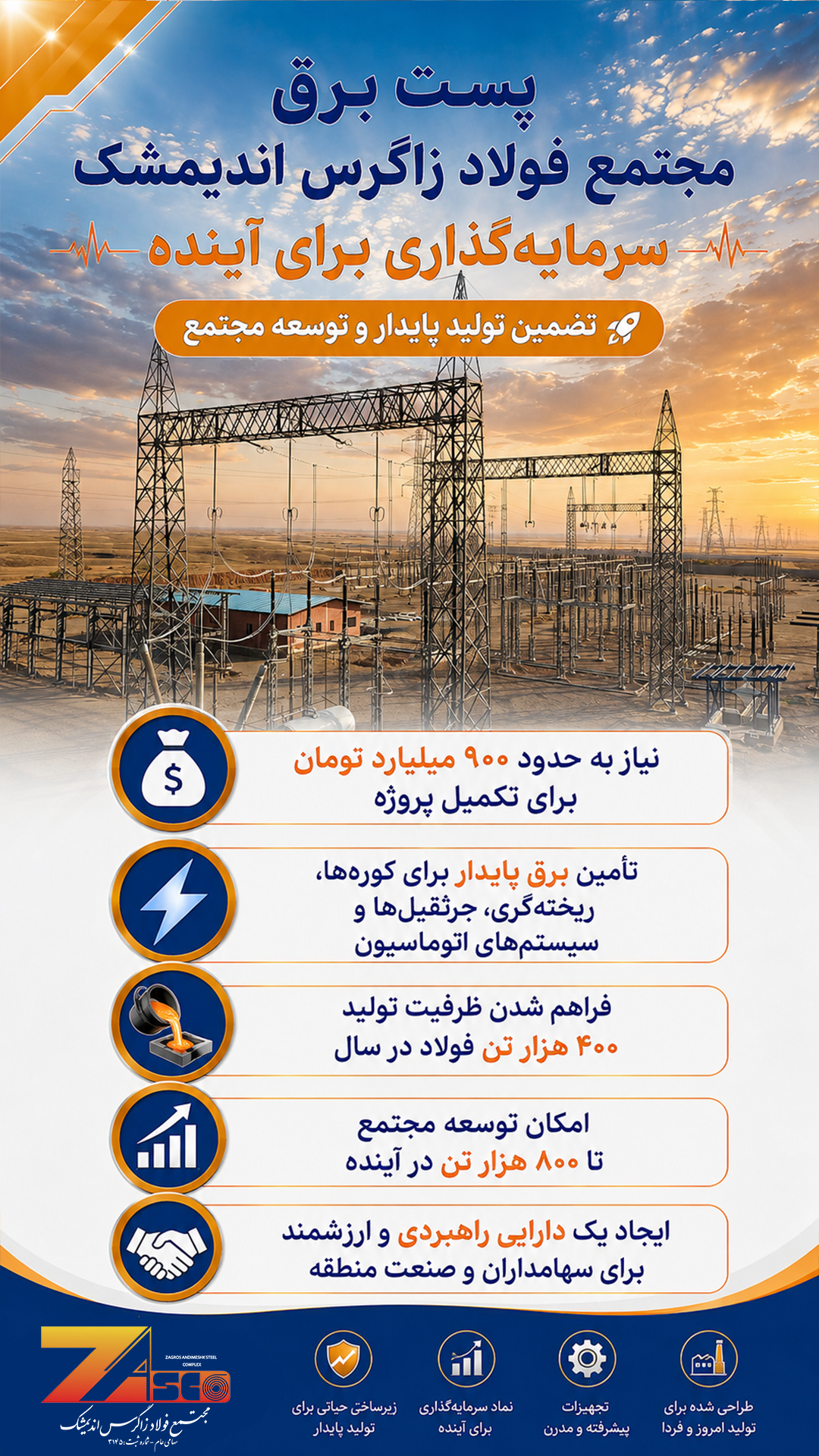

برای تکمیل پروژه برق‌رسانی مجتمع، حدود ۹۰۰ میلیارد تومان سرمایه‌گذاری دیگر مورد نیاز است.

از این میزان:

  • ۲۰۰ میلیارد تومان برای تکمیل خط انتقال ۴۰۰ کیلوولت
  • ۷۰۰ میلیارد تومان برای تکمیل پست برق اختصاصی ۴۰۰/۳۳ کیلوولت

همچنین برای تکمیل تونل انتقال انرژی، کمتر از ۲۰ میلیارد تومان اعتبار نیاز است.

بخش مهم تجهیزات اصلی این پروژه، از جمله ترانسفورماتورهای قدرت، پیش‌تر تأمین و نصب شده است؛ موضوعی که علاوه بر کاهش ریسک اجرایی، ارزش دارایی‌های ایجادشده را به شکل قابل توجهی افزایش داده است.

در صورت تأمین منابع مالی، پیش‌بینی می‌شود خط انتقال ظرف ۴ ماه، تونل انرژی ظرف ۲ ماه و کل پروژه برق‌رسانی در مدت حدود ۱۰ ماه آماده بهره‌برداری شود.

زیرساختی برای تولید پایدار و توسعه آینده

پروژه برق‌رسانی تنها برای راه‌اندازی تجهیزات امروز طراحی نشده است، بلکه زیرساخت لازم برای توسعه ظرفیت مجتمع در سال‌های آینده را نیز فراهم می‌کند.

برق پایدار، امکان بهره‌برداری از کوره‌های قوس الکتریکی، کوره‌های پاتیلی، ماشین ریخته‌گری مداوم، جرثقیل‌های سنگین، سیستم‌های اتوماسیون، تجهیزات خنک‌کننده و سایر بخش‌های کارخانه را فراهم می‌کند و در عمل، ضامن استمرار تولید است.

همین زیرساخت، زمینه را برای تحقق ظرفیت تولید ۴۰۰ هزار تن فولاد در سال و توسعه آتی مجتمع تا ۸۰۰ هزار تن فراهم خواهد کرد.

سرمایه‌ای ماندگار برای سهامداران

پروژه برق‌رسانی مجتمع فولاد زاگرس اندیمشک تنها یک پروژه تأسیساتی نیست؛ بلکه یکی از ارزشمندترین زیرساخت‌های سرمایه‌ای این مجتمع محسوب می‌شود.

اخذ مجوز ۱۸۰ مگاوات برق، پیشرفت ۷۵ درصدی پروژه، تأمین تجهیزات اصلی، احداث پست اختصاصی و اتصال به شبکه ۴۰۰ کیلوولت، دارایی راهبردی کم‌نظیری را برای مجتمع ایجاد کرده است؛ دارایی‌ای که علاوه بر کاهش ریسک بهره‌برداری، ارزش اقتصادی پروژه را افزایش داده و مسیر تولید پایدار، اشتغال و توسعه صنعتی در سال‌های آینده را هموار می‌سازد.



نظر دهید
